500kV准宁I回高压线路迁改工程进入攻坚阶段
文 摄影:工程管理二部 杨光
在内蒙古鄂尔多斯高原东部,准格尔旗——这座因煤炭资源富集而崛起的“千亿级县城”,正上演着一场紧张的电力迁改“攻坚战”。由我司承建的500kV准宁I回高压线路迁改工程,正在县城南郊的矿山间有序推进,进行着导线架设前的准备。
本工程为在建东坪煤矿让道迁改,于2025年4月20日开工。改造线路起点为原N21,终点为原N23,改造路径长1.422km,其中新建路径长度1.213km,两端利旧架线长度0.209km,转角4次。改造段不涉及换位塔,相序维持不变。新建单回路耐张塔4基(3基为灌注桩,1基为台阶板式);拆除2基铁塔。导线采用4×JL/G1A-400/35,地线采用一根16芯OPGW光缆,一根JLB40-120铝包钢。涉及2处重要跨越为G18荣乌高速和S103薛魏公路。

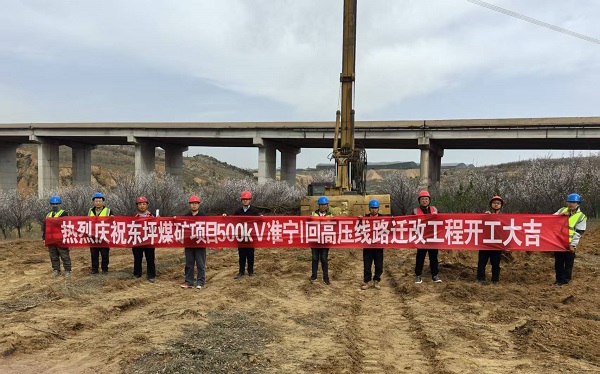

虽然线路长度短、塔基数量少,但前期征地协调却成为最大“拦路虎”,因涉及煤矿项目,当地村民对土地征迁存在抵触情绪。在项目部协调专员对当地政府及综合执法局的多方沟通协助下,终于在开工前完成了所有占地及青苗赔偿。
为确保在超高压公司批准的停电作业时间(5月20日至5月26日)前完成全线迁改带电工作,从开工到完工仅有一月之余,留有的施工作业时间寥寥无几,这无疑给整个工程团队带来了巨大的挑战。面对如此紧迫的工期,项目管理团队精心编制施工计划,将任务细化到天、责任落实到人,确保各工序无缝衔接。
施工过程中,项目团队采取多作业面平行施工策略,各基础作业点及辅助工作同时进行,仅用10来天便完成了4基铁塔基础的浇筑工作。在基础养护期间,各个班组马不停蹄地进行铁塔地面组装,待达到立塔要求后,吊车立即就位迅速平稳地将铁塔分段吊装完成。
针对超高压线路迁改的高风险特性,项目团队始终将安全放在首位,严格执行安全生产管理制度,配合业主对于煤矿高风险安全管理的要求,对所有参与人员进行严格的安全培训,并要求项目部管理人员对各作业点进行全天候现场监控。同时,项目部也制定了完善的应急预案,确保一旦发生紧急情况能够迅速响应,有效控制事态发展。
目前,工程正在进行线路跨越封网工作,在5月20日停电之前,将完成1、2、3号塔之间的导线架设及紧固。停电期间将完成旧线的迁改及全线的紧固附件。
在这场与时间赛跑的攻坚战中,项目团队展现了“川送铁军”敢打硬仗、能打胜仗的优良作风。面对工期紧、任务重、协调难、风险高的多重考验,全体参建人员以高度的责任感和使命感,确保工程优质高效推进。在后续施工中,项目部定不负使命,保证顺利完成此次迁改任务,给业主交上一份满意的答卷!
