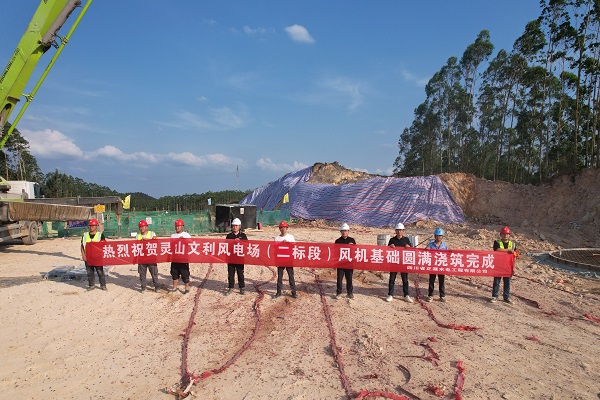

灵山文利风电场混塔风机基础圆满浇筑完成
文丨灵山项目部 雷东海 摄影丨谢江龙
2025年5月8日,正源水电公司(川送子公司)承建的广西灵山文利风电场项目顺利完成了风机基础的浇筑工作,标志着该项目关键施工阶段任务圆满收官。该项目规划建设40台风力发电机组,采用混塔基础型式,总装机容量达200MW。配套工程涵盖47.9公里35kV集电线路、5.34公里电缆线路及66.43公里道路建设。
作为典型的山地风场,项目面临诸多复杂的难题。施工现场开挖工程量巨大,工程区域横跨两镇九村,地理跨度广;现场征租地工作艰巨,自当地三月进入雨季以来,持续的降雨给施工带来了远超预期的困难。
面对重重挑战,公司领导高度重视,多次亲临项目现场实地考察,深入了解施工进展并进行指导,为项目推进提供了有力保障。项目团队秉持科学管理理念,精心编制施工方案,合理调配资源,严格把控工程节点,对施工全流程实施精细化监督管理,确保施工质量与进度齐头并进,顺利完成40台风机基础浇筑、173基铁塔基础浇筑、47.9公里线路放紧线及66.43公里道路施工任务。
后续,项目团队将继续践行集团公司“能学习、能吃苦;能创造、能共处” 的文化精神,全力以赴做好风机吊装与并网工作,为业主单位交付优质工程。
