点亮科特迪瓦电力新希望——科特迪瓦科苏湖-布瓦凯225kV输变电工程主体竣工
时间:2024-12-26   来源:四川省送变电

点亮科特迪瓦电力新希望——科特迪瓦科苏湖-布瓦凯225kV输变电工程主体竣工

摄影:何定达

近日,由我司承建的科特迪瓦科苏湖-布瓦凯225kV输变电工程主体工程顺利竣工,科特迪瓦电力基础设施建设取得重大阶段性成果,为当地能源供应格局的优化和经济社会发展注入强大动力。


经过长达两年半的艰苦奋战,项目团队成功克服了科特迪瓦复杂的自然环境、社会因素以及资源短缺等诸多难题,于2024年12月18日圆满完成N236号至N245号最后一个停电跨越放线段的放线及紧线施工任务,正式宣告主体工程竣工。

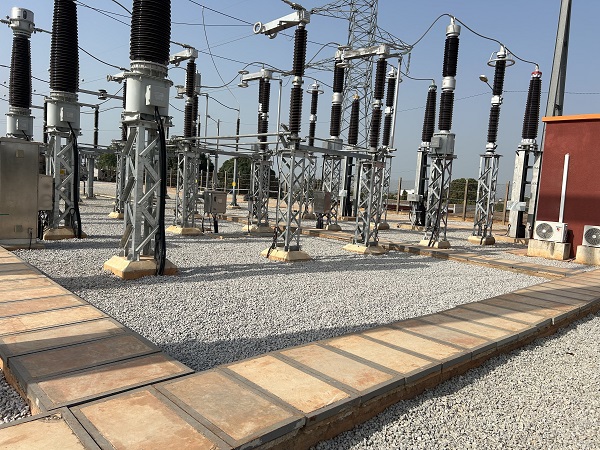

最后一个放线段的竣工后,项目部施工人员以高度负责的态度,对每一基铁塔、每一个耐张段进行了细致入微的自检,并积极配合业主及运行单位进行验收工作,及时处理发现的问题,确保每一个细节都符合标准要求,为后续带电工作奠定了坚实基础。

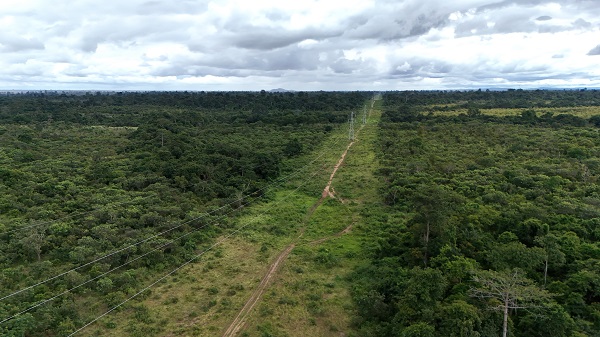

本项目规模宏大,线路全长112.633公里,如一条钢铁巨龙蜿蜒于科特迪瓦的崇山峻岭之间。其中,单回路铁塔架设线路长达111.333公里,共矗立258基铁塔,单回路埋地电缆敷设1.3公里,线路穿越海拔190米至503米的山地,不仅彰显了我司卓越的工程技术水平,也承载着科特迪瓦电力事业发展的坚定信念与美好愿景。

在项目推进过程中,建设团队面对科特迪瓦多变的气候条件、复杂的地形地貌、当地居民的阻工以及材料资金短缺等重重挑战,始终秉持安全第一、质量至上的原则,凭借坚定的信念和顽强的毅力,深入分析问题并制定科学合理的解决方案。通过统筹内部资源,协调优质管理队伍,确保了施工工作的顺利推进。川送团队充分展现了不怕困难、勇攀高峰的精神风貌,奋战在工程建设的最前线,持续加强自身建设,提升整体施工队伍的综合实力,积极学习新知识、新技术、新工艺,全力以赴攻克一个又一个难关,最终在确保安全和质量的前提下,圆满完成了项目的主体工程。

在此,项目团队衷心感谢所有奋战在一线的同事们,他们的辛勤付出和无私奉献是项目得以圆满收官的重要保障。同时,也对所有关心和支持该项目的领导、朋友以及合作伙伴表示诚挚感谢,他们的关注与支持是项目团队不断前行的强大动力,也是追求卓越、实现梦想的坚实后盾。

展望未来,项目团队将继续秉承川送公司“能学习、能吃苦;能创造、能共处”的文化精神,为科特迪瓦乃至全球的电力事业发展贡献更多的智慧和力量,携手各方共创美好未来。
