四川省送变电建设有限责任公司
科特迪瓦阿佐佩225kV变电站安装工作顺利推进
时间:2024-12-06   来源:四川省送变电

科特迪瓦阿佐佩225kV变电站安装工作顺利推进

文摄:阿佐佩项目部 李晓禾

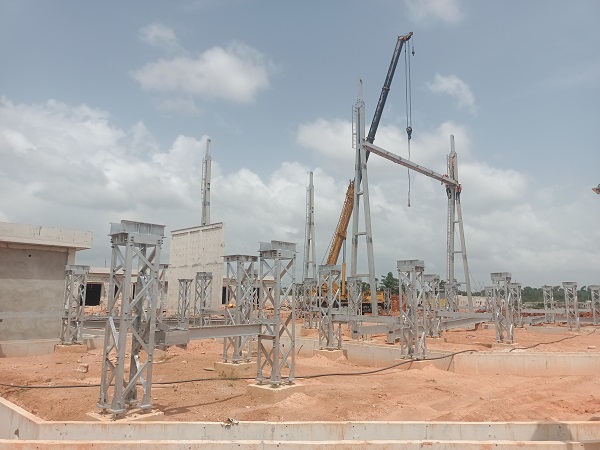

2024年11月27日,随着最后一根进线门构横梁安装完毕,由我司承建的科特迪瓦阿佐佩新建225千伏变电站工程构支架安装工作圆满完成,标志着该工程全面迈入设备安装阶段。


科特迪瓦阿佐佩变电站内主要建设一座面积近1090平方米的综合楼、近400平方米的运行人员宿舍楼,包含2台50MVA主变、2个进线间隔、1个母联间隔、2个主变间隔和36面开关柜。项目建成后将为阿佐佩市区及周边村镇提供安全、可靠的电力供应。

现场人员在安装前对地脚螺栓进行了安装精度检查,在构支架安装过程中,项目部严格把控安全质量关,坚决执行关键点安全管控措施以及标准工艺等相关规定,做好事前、事中、事后全过程控制。由于前期现场大雨不断,项目部多次对站内道路路况进行勘查,对积水路段进行排水及平整道路处理。同时,组织研讨地面组装和现场吊装方案,并对安装施工人员进行全面的安全、技术交底,对施工流程、人员分工以及施工关键点控制等方面进行具体安排,确保了构支架高效、精准地安装到位。

阿佐佩新建225kV变电站安装工程是土建项目施工的延续,同时也是甲方对我司在科特迪瓦市场优良业绩以及前期土建施工的肯定,项目部将保质保量完成施工任务,力争交出一份满意的答卷。
