四川省送变电建设有限责任公司
110kV依深线零星线路整改工程圆满完工
时间:2024-12-02   来源:四川省送变电

110kV依深线零星线路整改工程圆满完工

 摄影︱第一分公司 谭永乾

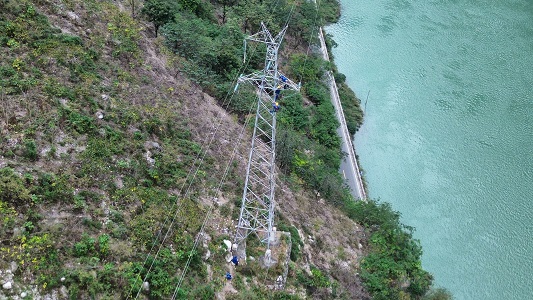

国家能源大渡河公司所属瀑深沟电站运维项目于2024年11月8日因山体滑坡致使依深线51#至53#塔线路受损,线路C相断线A、B相导线断股,进而引发线路停电报警。该线路位于古路村马鞍山悬崖边缘,紧邻大渡河,两岸皆是约210米高的高山,峡谷陡峭壁立,山风极为强劲,山上不时有落石滚落,并且无道路可供通行,施工及作业难度极大。鉴于上述情况,业主方要求我公司待天气好转后再启动整改工作。

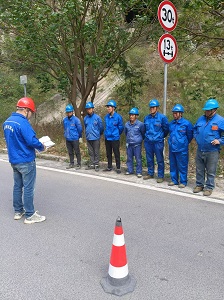

接到任务后,公司依照要求启动整改工作组建项目部,任命谭永乾为项目负责人、何学林为安全负责人、宋志行为技术负责人。为确保项目顺利推进,项目部派遣人员多次前往现场进行踏勘。鉴于现场山势高峻、坡陡难行,时有石头滚落且材料运输面临困境的情况,经项目部人员深入讨论和反复优化调整,确定了最终施工方案。首先派遣人员从51#与52#塔山底之间借助绳梯上山,到达52#塔后,布置安全绳通道,将材料和器具分多次少量吊上山,然后采用人工搬运工器具抵达塔底位置。由于线路位于悬崖边,传统施工方法难以施行,项目部采用无人机携带牵引绳逐一放线的方法,极大地提高了施工效率,项目进度和安全得以保障。


方案确定后,经项目部与业主沟通,计划于11月16日至26日进行施工。项目部按照计划立即开展各项准备工作,在依深线50#和54#塔先进行验电,然后挂上接地装置,同时在深溪沟变电站内断开开关,并悬挂警示牌。各项准备工作就绪后,施工团队按时入场,各项工作紧张有序地推进,各项操作严格按照施工方案和操作规程进行。凭借全体人员丰富的经验、过硬的专业技术以及不懈努力,整改工作于11月23日顺利完工,依深线恢复正常通电,受到业主方的高度认可。
