工程管理人员赴成都双流国际机场提质改造工程现场开展巡查工作
时间:2024-10-24   来源:四川省送变电

工程管理人员赴成都双流国际机场提质改造工程现场开展巡查工作

摄影:工程管理一部 伍兰

金秋十月,由我司承建的成都双流国际机场提质改造工程供电设施改造工程,迎来羊航线顺航线跨越110千伏顺威线及成雅高速施工的重要环节。项目部完成跨越手续办理,专项方案、改造施工方案的审核以及物资采购、技术安全交底等相关准备工作,于10月16日开始搭设跨越架。

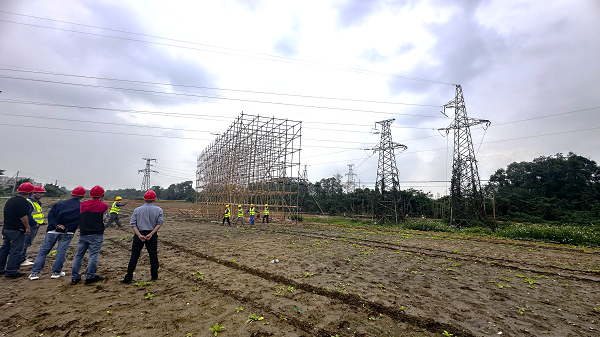

10月18日上午,安全环保部何鑫、吴建强,工程管理一部伍兰赴跨越点,就批准方案对现场搭设中的跨越架进行了检查,并与项目负责人深入了解了停电计划,物资、人员准备情况以及具体施工安排。

项目计划于10月22日进行跨高速封网,10月23日进行跨顺威线封网,10月24日进行改造施工,两条线各停电施工5日。时间紧,任务重,工程管理一部及安全环保部高度重视,计划对本次跨越及改造施工进行现场监督,确保本次任务安全如期完成。
