72小时无缝衔接!卢旺达EPC项目顺利迈入电气安装阶段
时间:2026-07-30   来源:四川省送变电

72小时无缝衔接!卢旺达EPC项目顺利迈入电气安装阶段

文 摄:卢旺达项目部 黄扬

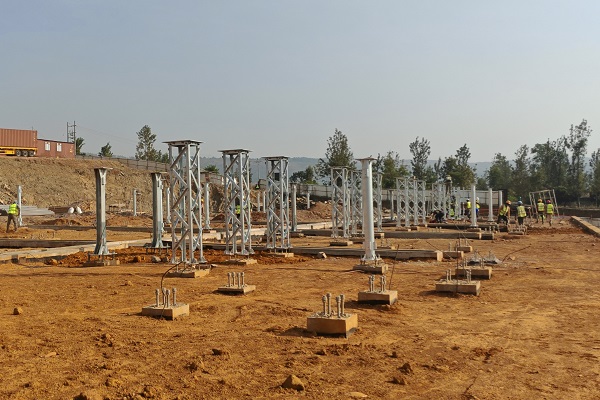

7月20日,随着第一组支架精准就位,由我司承建的卢旺达EPC项目正式启动电气安装工作。就在7月17日,项目刚刚圆满完成主控楼封顶节点任务。从主控楼封顶到电气安装启动,短短72小时内实现关键工序的无缝衔接,彰显了项目团队高效协同、能打硬仗的优良作风。


卢旺达业主方项目经理莅临项目现场交流指导,对项目进度节点提出了明确要求。为高效推进施工,项目部在主控楼封顶冲刺阶段,便提前谋划、前置部署电气安装各项筹备工作。项目团队主动对接土建、电气班组,逐一核对施工图纸,合理规划工序;在封顶前,提前完成首批电气安装材料进场并完成报验;同步组织电气安装人员开展技术交底与安全警示教育培训,夯实施工技术与安全保障基础。


封顶收尾后,项目部快速实现工序无缝切换,稳步推进后续土建配套施工的同时,火速开展电气作业面清理、临时用电布设、安全防护搭设等前期准备工作。技术骨干24小时待命,对吊装路径、安装顺序反复推演优化。

短短72小时的工序无缝衔接,绝非简单的施工环节更替,更是项目全体人员凝心聚力、同向发力、实干担当的生动缩影。下一步,项目部将持续弘扬“四能”文化精神,严守安全生产底线、严控工程建设质量、紧盯施工进度节点,全力推动项目提质提速建设,力争变电站早日竣工投运。

该项目投运后,将有效解决当地长期以来的电力短缺困境,为沿线工业发展和居民生活提供稳定可靠的清洁能源,切实点亮当地万家灯火,赋能卢旺达经济社会高质量、可持续发展。
