文:卢旺达项目部 李小芳 摄影:李晓禾

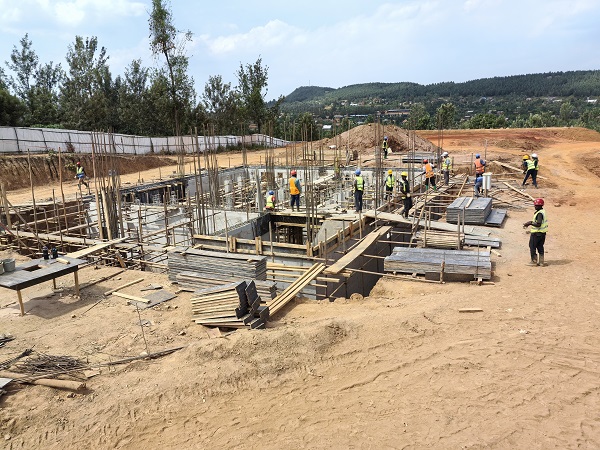

进入六月,随着漫长雨季的结束,素有“千丘之国”之称的卢旺达迎来全年珍贵的旱季施工黄金期。我公司卢旺达输电系统加固项目005标段现场,项目管理团队正抢抓晴好天气,统筹组织夜间加班作业,全力攻坚剩余基础与主体结构施工任务,项目现场热火朝天、井然有序。

面对卢旺达热带高原气候带来的漫长雨季考验,项目团队主动迎难而上,有效克服降雨频发、场地泥泞湿滑、有效作业时长不足等诸多施工难题,科学部署、见缝插针施工,有力保障了项目前期关键节点的顺利实现。随着天气条件转好,项目部进一步优化施工组织与资源配置,合理延长日间作业时间,并启动昼夜轮班作业模式,在严守安全红线与质量标准的前提下,全力冲刺剩余工作量。
按照业主既定里程碑建设计划,全站基础施工需于5月25日前完成,控制楼主体结构须于7月30日前完工。面对紧张的建设工期,项目部全体人员正以饱满的工作热情,全力把握每一个晴好天气,高效推进各项工序,确保按期、优质完成全部基础收尾工作,为后续构支架组立、电气设备安装与调试等关键环节的全面展开奠定坚实基础,全力保障工程如期交付。
该项目建成后,将有效强化升级卢旺达区域电网架构,提升当地供电稳定性与可靠性,助力解决区域农田灌溉用电难题,赋能当地农业现代化发展,为区域能源绿色可持续发展注入强劲动力,充分彰显川送海外基建担当。
