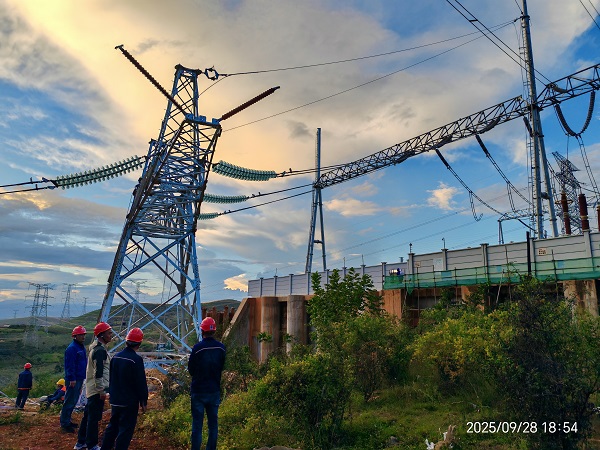

盐源光伏项目B线成功接入百灵500kV变电站
文 摄影:段文博

攻坚克难抢进度 精准施策创效益
2025年9月28日,由我司承建的盐源光伏项目建设现场传来捷报:B线成功接入对侧百灵500千伏变电站。这一关键节点的顺利完成,不仅为整个光伏项目的如期并网发电奠定了坚实基础,更通过精准把握停电窗口期,节约了停电手续办理费用,彰显了公司管理团队卓越的统筹管理与攻坚能力。
直面多重挑战 多线攻坚破难题
NB110的接入之路并非一帆风顺,项目团队面临着一系列严峻挑战。首先,设计环节经历数次变更,设计图纸滞后,直接导致铁塔图、金具图延迟,影响了关键材料的及时下单。而材料生产厂家本身生产周期长、运距远,本就紧张的工期压力进一步加剧。其次,施工现场地质条件复杂,塔位所在区域土质异常坚硬,基坑开挖作业一度陷入停滞,进度严重滞后。加之盐源地区八、九月正值雨季,持续降雨给基础材料运输和铁塔转运带来了极大困难。此外,变电站进站施工手续协调难度大、与生产厂家协调压缩生产周期等管理层面的难题也接踵而至。
领导挂帅督战 协同作战保落实
面对重重困难,公司上下高度重视,形成了强大的攻坚合力。公司生产副总黄中良、工程管理中心负责人陶飞、安全环保部负责人李勇等各级领导全程密切关注项目进展,亲自督导材料订货与到货情况,协调复杂的进站手续办理,并积极与生产厂家沟通,全力争取缩短所需材料的生产时间。
在领导们的亲自协调与团队的共同努力下,关键物料于9月26日全部到齐。为确保万无一失,陶飞、李勇和项目经理田思奇果断决策,要求施工队伍提前将所需工器具和材料准备齐全,并于9月27日提前至施工现场进行施工前准备工作。这一前瞻性部署,为次日一次成功接入变电站赢得了宝贵时间。
精准把握窗口 降本增效显成效
本次接入作业精准把握接收端百灵500kV变电站宝贵的停电窗口期(2025年9月20日至10月12日)。项目团队通过高效的内部协同和外部沟通,在窗口期内高质量完成构架进线等全部既定任务,不仅确保了工程进度,更成功规避了因错过窗口期可能产生的额外停电手续办理费用,实现了成本节约。
盐源光伏项目B线的成功接入,既是项目团队迎难而上、协同攻坚的成果,更是公司精细化管理、高效执行力的生动缩影。后续,项目部将继续以“高效率推进、严标准管控”为原则,稳步推进剩余工程建设,为凉山州清洁能源外送通道的畅通、绿色低碳发展目标的实现注入更强动力。
