祝贺!几内亚项目主变顺利就位
文:几内亚项目部 张建峰 摄:刘林
2025年7月10日,几内亚项目迎来了重要进展——4台变压器陆续抵达现场。为确保这一核心设备安全就位,项目部提前部署、周密组织,对就位方案进行多轮优化细化,全程倾注高度重视。
时值当地雨季,厂区道路泥泞湿滑,项目部提前对就位区域道路实施夯实与硬化处理,为设备运输筑牢基础。同时,针对就位过程中可能出现的风险点与技术难点,团队开展了全面预判与应急推演,确保万无一失。

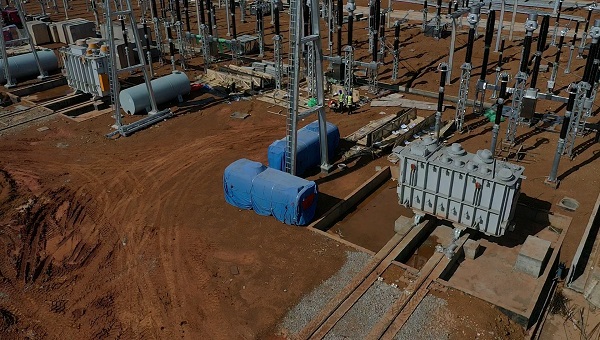

施工作业启动前,项目部严格核查作业人员安全防护装备佩戴情况,并完成详尽的安全技术交底,明确操作规范与责任分工。在全体人员的协同配合下,设备卸车、平移、定位等环节实现无缝衔接,全程安全可控。经过两周的高效作业,截至7月24日,两站4台主变压器全部就位,标志着工程取得阶段性重大进展。
下一步,项目部将深化全过程精细化管理,统筹推进后续施工组织。在电气设备安装的各环节中,团队将严守安全生产底线,严控工艺质量标准,全力保障工程进度,确保高质量完成既定目标,为几内亚电力基础设施建设注入强劲动力。
